Kocaeli Büyükşehir Belediyesi, toplu ulaşımda raylı sistem ağını genişletmek için dört koldan çalışıyor. İzmit Alikahya bölgesine hakikat giden tramvay sınırında da ağır bir tempo var. Birinci iki istasyonda bütün süreçler tamamlandı.

KURUÇEŞME’DEN STADYUMA KESİNTİSİZ ULAŞIM

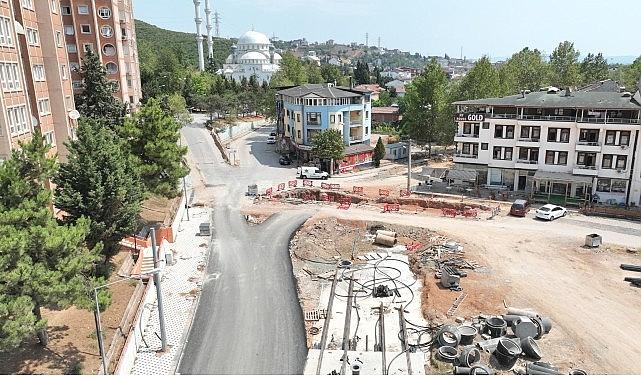

Kocaeli Büyükşehir Belediyesi, kentin demir ağlarla örülmesine ve çağdaş ulaşım araçlarıyla donatılmasına ait projelerine süratle devam ediyor. Bu kapsamda hem Alikahya trafiğini rahatlatmak hem de Kocaeli Stadı’na ulaşımı kolaylaştırmak maksadıyla başlatılan “Alikahya Stadyum Tramvay Hattı” projesinde; rayların döşenmesi, alt yapı, yol imal ve etraf düzenlemesi çalışmaları planlandığı üzere sürüyor. Takımlar; Binnur Sokak, Akyazı Sokak, Sultan Murat Caddesi, Fatma Seher Hanım Caddesi, Sakıp Sabancı Bulvarı ve Bağımsızlık Caddesi tramvay sınırının güzergâhında yer alan ve üretimi tamamlanan köprü üstü ile Binnur Sokak, Akyazı Sokak, Sultan Murat Caddesi ve Fatma Seher Hanım Caddesi boyunca tramvay çizgisi üzeri baskı asfalt serimine devam ediyor.

6 İSTASYONDAN 2’Sİ TAMAMLANDI, 2’SİNDE AĞIR TEMPO VAR

Alikahya Stadyum Tramvay Sınırı projesi kapsamında Otogar’dan Kocaeli Stadı’na toplam uzunluğu 3,8 km olan kısmın 1,6 km’lik kısmı tamamlandı. Yeniden Otogar ile Kocaeli Stadı ortasında yer alacak 6 istasyondan 2’sinin çalışmaları tamamlandı. Öbür 4 duraktan ise 2’sinin imalatına başlandı. Gruplar, bölgede çalışmalarına ağır bir tempoda devam ediyor.

MODERN VE KONFORLU DURAKLAR İNŞA EDİLİYOR

Sultan Murat Caddesi’nde ise tramvay yolunu yan yoldan ayırmak gayesiyle hudut elamanı yumurta taşı döşemesi çalışmaları tamamlandı. 1. ve 2. istasyonlarda istasyon inşaatları, teknik montajlar,  kanopi ve cam montajları, turnike sistemlerinin konseyimi, elektrik işleri ile reklam panolarının montajları tamamlanarak, çağdaş ve konforlu duraklar inşa ediliyor. Kelam konusu proje tamamlandığında vatandaşlar, Kuruçeşme durağından Kocaelispor Stadı’na kadar kesintisiz ve konforlu bir biçimde ulaşım sağlayabilecek.

DÜZENLEME VE İMALATLAR GERÇEKLEŞTİRİLİYOR

Kavşaklarda trafik düzenlemeleri, güzergah üzerindeki otogar istasyonundan Fatma Seher Hanım caddesinde yer alan 2.istasyon ortasında bulunan 6 farklı kavşakta orta refüj bordür döşeme, parke serimi ve trafik sinyalizasyon sistemlerinin montajları tamamlandı. Böylelikle yayalar ve araçlar için inançlı ve tertipli trafik akışı sağlanmış oldu. Fatma Seher Hanım Caddesi güzergahında ise yan yol üst yapı imalatları kapsamında asfalt serimi, bordür ve parke döşenmesi ile yağmursuyu ızgara montajı çalışmaları tamamlandı.

FATMA SEHER HANIM CD İLE SABANCI BULVARI

Fatma Seher Hanım Caddesi güzergâhında ise yan yol üst yapı imalatları kapsamında asfalt serimi, bordür ve parke döşenmesi ile yağmursuyu ızgara montajı çalışmaları tamamlandı. Sabancı Bulvarı boyunca içme suyu ve atık su altyapı imalatları tamamlanarak işletmeye alındı. Tramvay çizgi hafriyatı, ray döşeme ve ray çizgisi betonu dökümü çalışmalarına aralıksız devam ediliyor. Bu çalışmaların akabinde telekom, elektrik, kataner direk montajı, güç sınırı çekilmesi, bordür, tretuvar, baskı asfalt ve baskı beton imalatları ile 3. ve 4. istasyonların inşaatlarına da başlanacak.

BAĞIMSIZLIK CADDESİ RAY SINIRI İMALATLARI TAMAMLANDI

Bağımsızlık Caddesi güzergâhında ise ray sınırı ana imalatları tamamlandı. Elektrik sınırı döşeme çalışmaları tamamlanırken, mevcut hatta ilişkileri yapılarak çizgi işletmeye alındı. Tramvay sınırının iki yanında yer alan karayollarında ise alt yapısı tamamlanmış bölümlerin üst yapı (asfalt ) imalatların üretimine başlandı. Proje kapsamında bulunan 5. ve 6. istasyonların inşaatlarına başlandı. Yan yolların üst yapı çalışmalarının tamamlanması ardından tretuvar, bordür ve V kanal imalatların üretimine başlanacak.

3 BİN METRE RAY SINIRI DÖŞENDİ

Proje kapsamında şu ana kadar 3.000 sınır -metre ray döşenmesi tamamlanırken, 2.000 ton baskı asfalt serimi de gerçekleştirilerek serimi yapılan kesitlerin boyama kademesine geçildi. Sultan Murat Caddesi ve Fatma Seher Hanım Caddesi’nde de altyapı imalatları tamamlanarak işletmeye alındı. İş dahilinde 10.500 ton üstyapı gereci serimi yapıldı, 2.400 metre bordür ve 3.600 metrekare parke döşemesi yapıldı. Projenin elektrikli ulaşım altyapısı otogar istasyonundan Fatma Seher Hanım caddesinde bulunan 2. istasyon ortası tamamlandı. Projenin devamı için çalışmalar devam ediyor.

ENERJİ VERİLEREK TEST SÜRÜŞLERİNE BAŞLANDI

Proje genelinde 114 adet katener direği montajı yapılırken, toplamda 3.800 metre seyir teli ve 3.800 metre portör teli döşendi. Trafik güvenliğini artırmak hedefiyle otogar istasyonundan Fatma Seher Hanım caddesinde bulunan 2. istasyon ortasında bulunan 6 başka kavşakta tramvay sinyalizasyonunun araç trafik sinyalizasyon imalatları ile entegre edilerek devreye alındı. Otogar İstasyonu ile Fatma Seher Hanım Caddesi güzergahında bulunan 2. istasyon ortası tramvay çizgisine güç verilerek araçlı test sürüşlerine başlandı. Ardından ise vatmanlı araç test sürüşlerine ve ilerleyen günlerde de yolculu işletme test sürülerine başlanacak.
